稼働を止めない工夫を。キュービクルの移設更新・配線延長・基礎工事まで一貫施工
今回は、老朽化したキュービクルの更新に伴い、設置場所の変更(移設)を含めた大規模な改修工事を行いました。 新しい場所への基礎構築から、重量物の搬入・撤去、そして複雑な配線の切り替え工事まで。株式会社三氣の「自社一貫体制」だからこそ実現できる、スムーズな施工の様子を工程順にご紹介します。
1. 更新前の状況

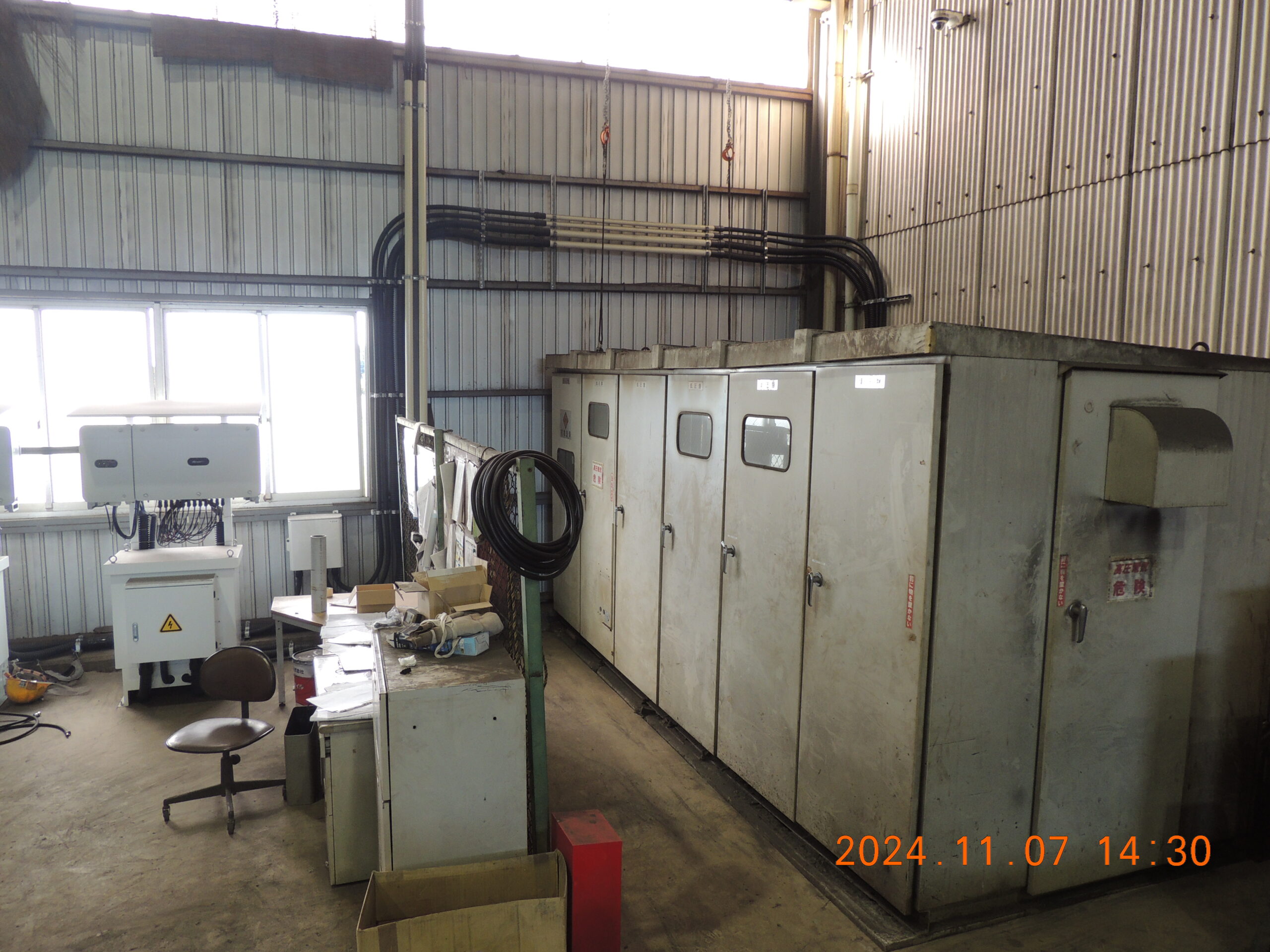

こちらが長年工場の電力を支えてきた既設のキュービクルです。経年劣化が進んでおり、今回、よりメンテナンス性が高く安全な場所へ新しい設備を導入することになりました。
2. 新設用基礎工事(配筋)

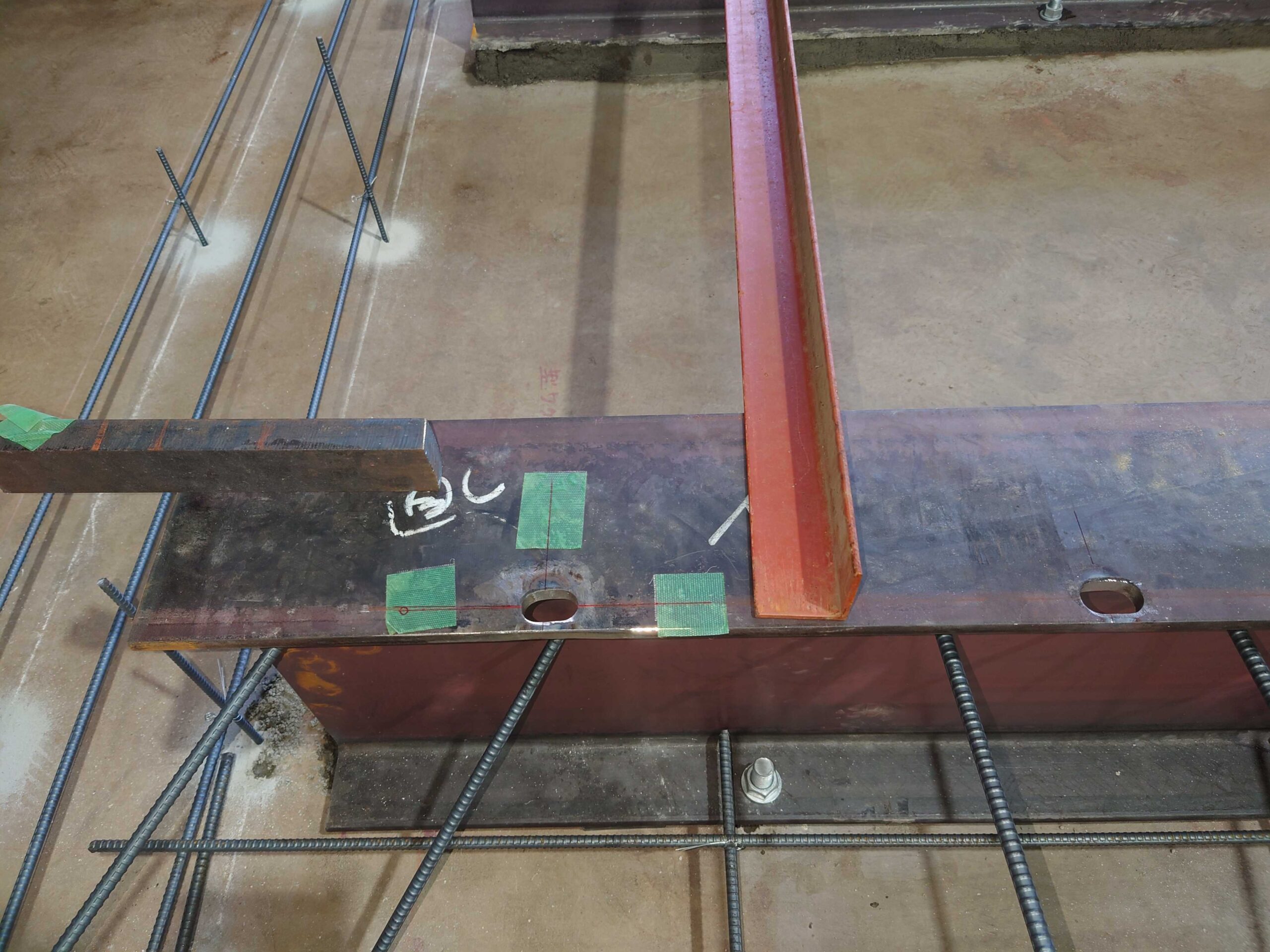

まずは新しいキュービクルを設置するための「土台」作りからスタートします。 重量のある変電設備を長期間支えるため、鉄筋をしっかりと組み、強固な基礎を設計・施工します。

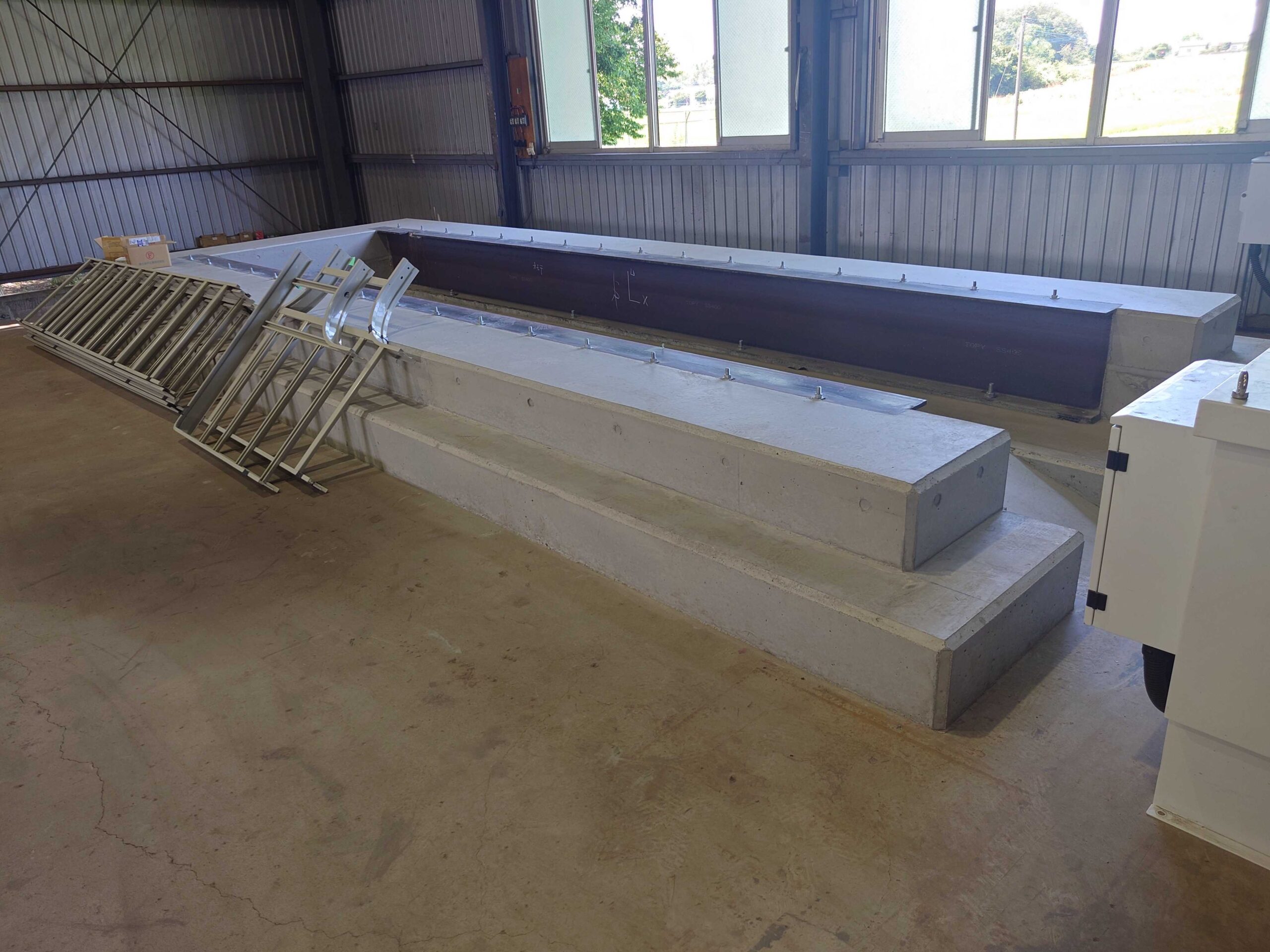

3. 基礎完成

コンクリートの打設が完了し、美しい基礎が出来上がりました。 既存の場所とは異なる位置に新設するため、工場の稼働への影響を最小限に抑えながら準備を進めることができます。

4. 新設キュービクル搬入

完成した基礎に向け、新しいキュービクルを搬入します。 工場内の梁(はり)や他の設備に接触しないよう、慎重にクレーン操作を行いながら吊り込みます。
5. 据付作業

基礎上のアンカーボルトに合わせて正確に着座させます。 熟練のスタッフが数ミリ単位の調整を行い、水平・垂直を確実に出して固定します。

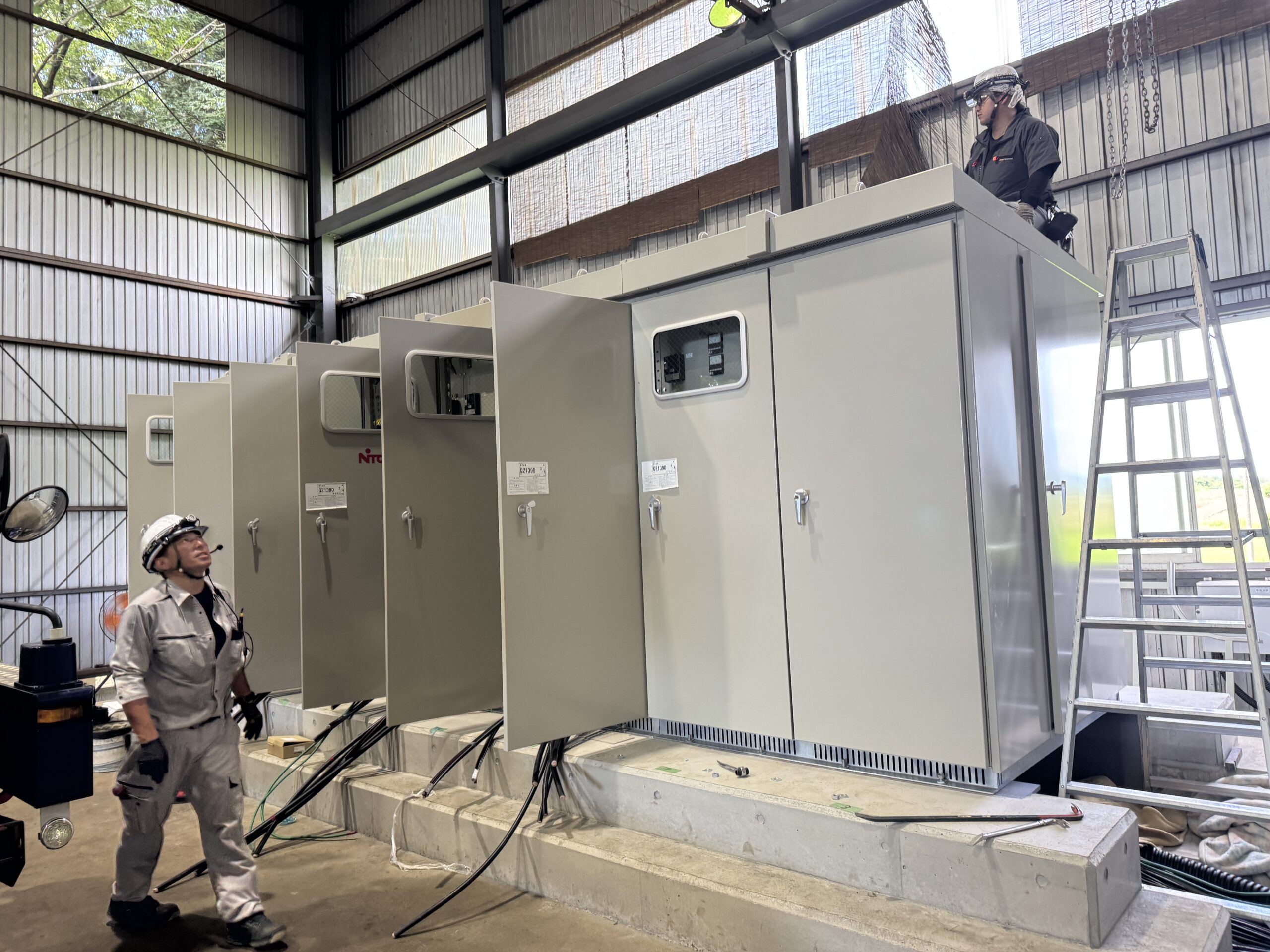

6. 据付完了

無事に新しいキュービクルが所定の位置に収まりました。 白く清潔感のある筐体で、工場の雰囲気も明るくなります。しかし、工事はここで終わりではありません。
7. 既設キュービクルの撤去・搬出

役割を終えた古いキュービクルを撤去します。 配線の切り離しを行い、安全を確保した上で、こちらもクレーンを使って搬出します。長年の稼働、お疲れ様でした。

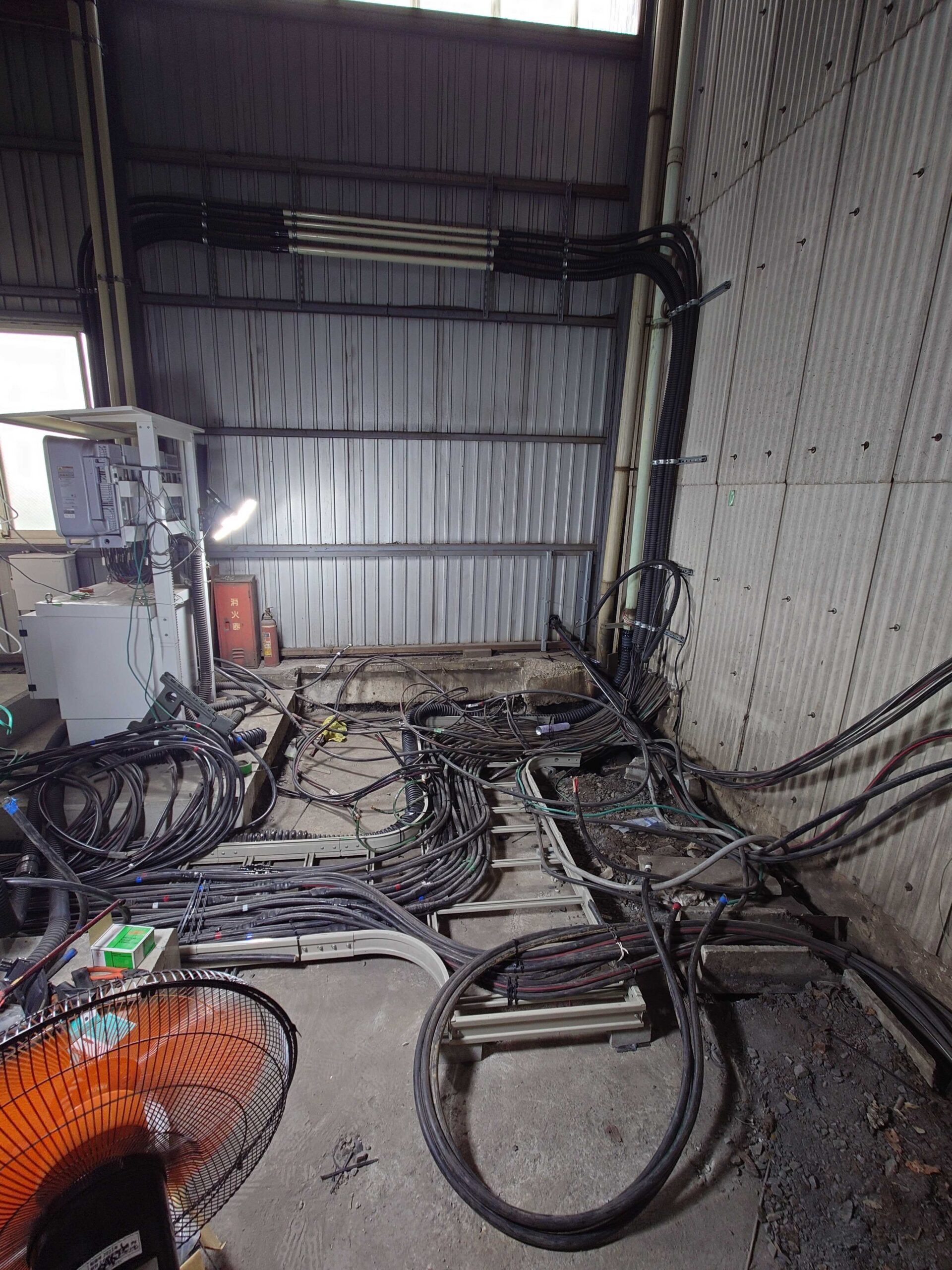

8. 低圧幹線の延長・接続工事

設置場所が変わったため、工場内へ電気を送るケーブル(低圧幹線)を新しい場所まで届くように延長する必要があります。 既設のピット(配線溝)を活用しながら、太いケーブルを整然と延長・接続し、美しく配線処理を行いました。

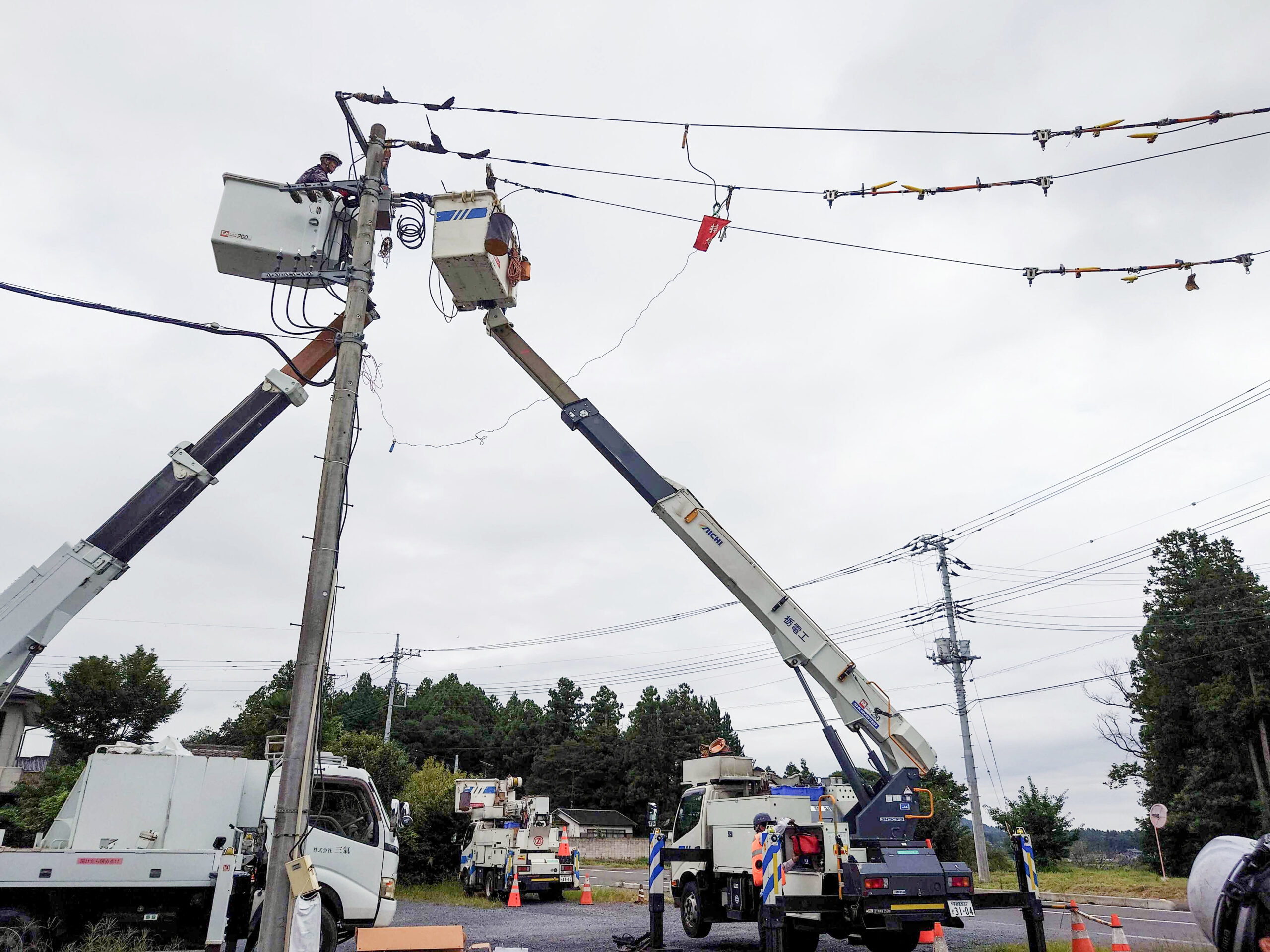

9. 高圧気中開閉器(PAS)の更新

工場外周りの設備も同時にリフレッシュします。 電柱の上にある「高圧気中開閉器(PAS)」を高所作業車を使って交換。ここを新品にすることで、波及事故(近隣への停電被害)を防ぐことができます。

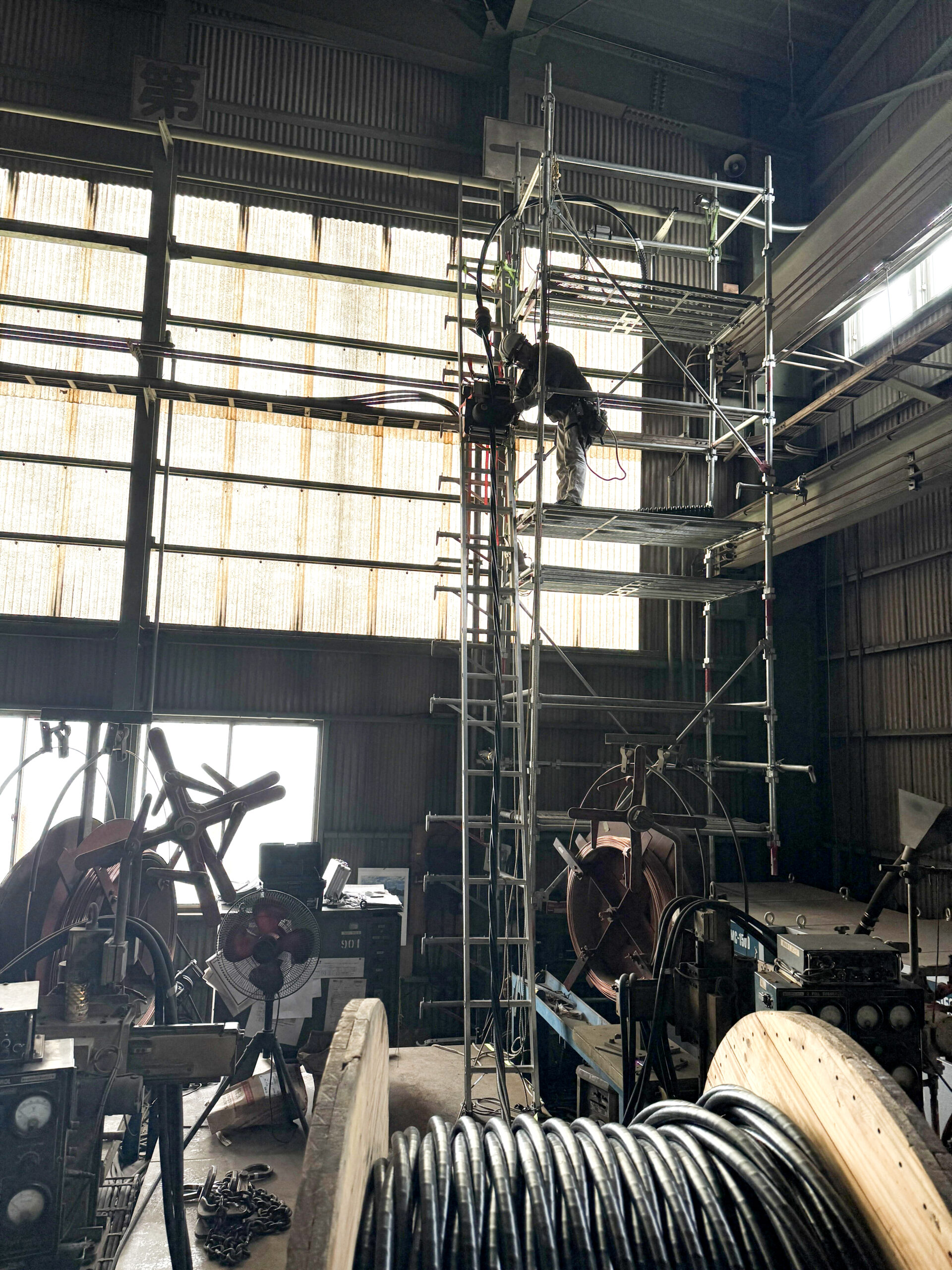

10. 高圧ケーブルの張替え

PASからキュービクルへ高圧の電気を引き込むケーブルも更新します。 工場内の高所部分に足場を組み、安全第一で確実な敷設作業を行いました。

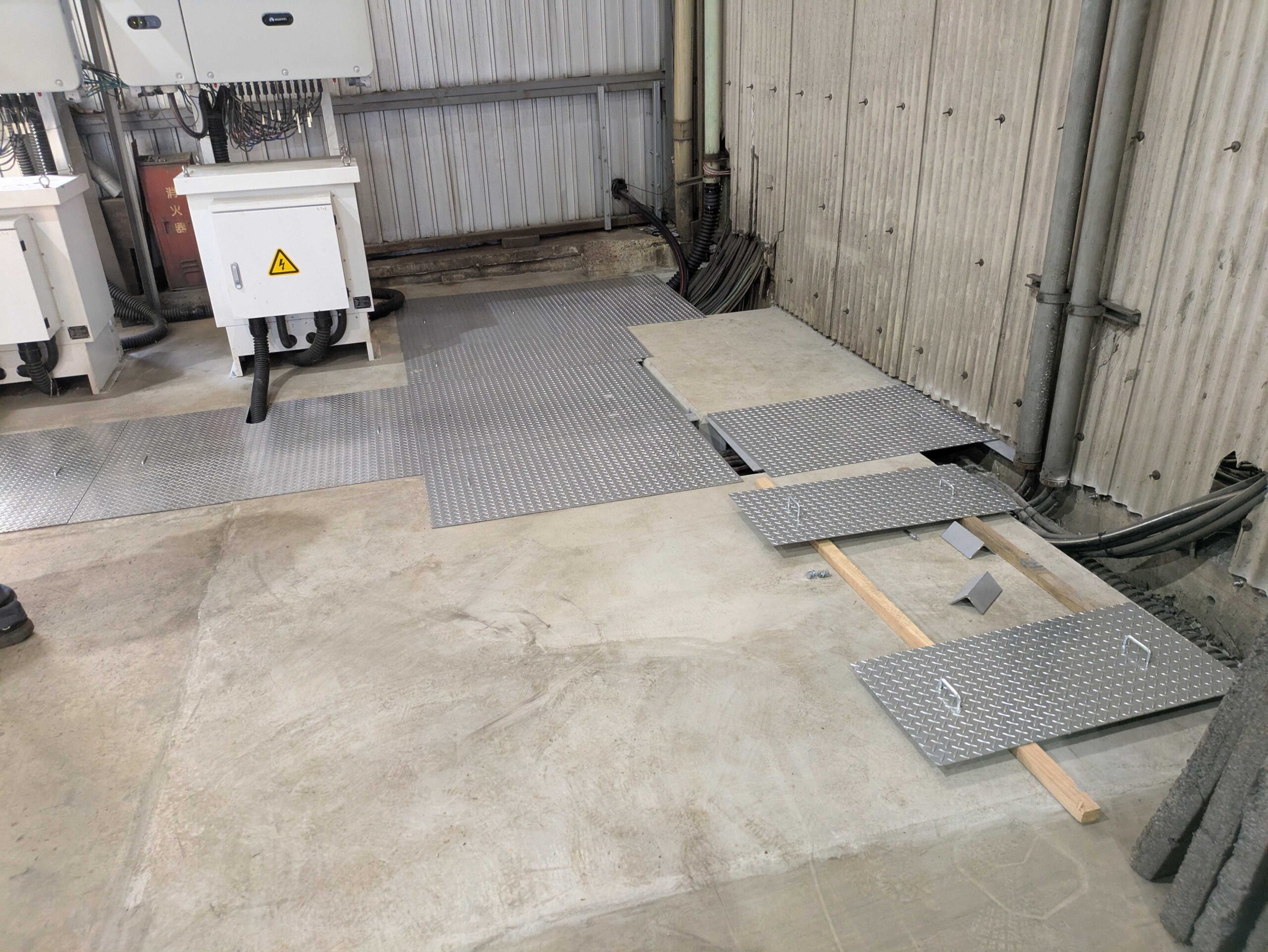

11. 既設跡のピット蓋仕上げ

最後に、古いキュービクルがあった場所の処理です。 撤去によって露出した床下の配線溝(ピット)に、歩行しても安全なよう縞鋼板(しまこうはん)で蓋を製作・設置しました。 つまずき防止の段差処理も行い、工場の有効スペースとして活用できるよう綺麗に仕上げて完工です。
まとめ:
基礎を作る「土木工事」、重量物を扱う「据付・撤去」、そして専門的な「電気工事」。 通常であれば複数の業者に発注しなければならないこれら全ての工程を、三氣ならワンストップで対応可能です。 「場所を移動して更新したい」「配線もスッキリさせたい」といったご要望も、ぜひ安心してお任せください。
